Introduzione
Se stai valutando un impianto fotovoltaico, eolico o idroelettrico di potenza inferiore a 1 MW, il Decreto FER X ti riserva una corsia preferenziale: l’accesso diretto agli incentivi, senza partecipazione ad aste competitive, senza ribasso sul prezzo e senza confrontarti con grandi sviluppatori e fondi di investimento. La tariffa incentivante è fissata a priori dall’ARERA, il contratto per differenza ha durata ventennale e la procedura è gestita interamente sul Portale GSE.

In qualità di ingegnere con trent’anni di esperienza nella progettazione di impianti rinnovabili e nell’accesso agli incentivi energetici, ho visto molti imprenditori e aziende agricole sottovalutare questa opportunità, convinti che gli incentivi FER fossero riservati ai grandi operatori. È un errore che costa caro: l’accesso diretto sotto 1 MW è precisamente il meccanismo pensato per la loro scala di investimento.
Questa guida risponde alle domande operative che ricevo più spesso: chi può accedere, quali documenti servono, quali tariffe vengono riconosciute, quanto tempo ci vuole e quali errori evitare. Non è una sintesi normativa: è una guida pratica per chi deve decidere adesso se e come strutturare il proprio investimento.

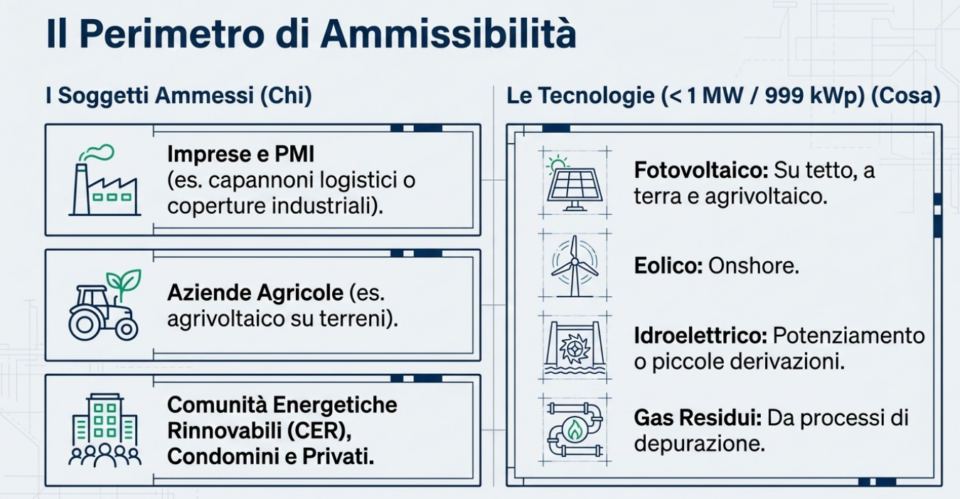

Chi può accedere all’incentivo FER X sotto 1 MW
Il perimetro dei soggetti ammissibili è ampio. Possono accedere imprese di qualsiasi dimensione, aziende agricole, comunità energetiche rinnovabili (CER), condomini e privati, a condizione che l’impianto rientri nelle tecnologie incentivate e abbia potenza nominale non superiore a 1 MW.
Le tecnologie ammesse al meccanismo di accesso diretto sono quattro, definite dal DM 30 dicembre 2024 (FER X Transitorio) e confermate dallo schema del decreto definitivo approvato dalla Commissione Europea l’8 giugno 2026:
- impianti fotovoltaici, su tetto, a terra e in configurazione agrivoltaica;
- impianti eolici onshore;
- impianti idroelettrici, prevalentemente per potenziamento di impianti esistenti o piccole derivazioni;
- impianti di trattamento dei gas residuati dai processi di depurazione.

Il fotovoltaico è il caso più frequente tra le PMI e le aziende agricole: un impianto da 200 kWp su copertura industriale, un agrivoltaico da 500 kWp su terreno agricolo, o un impianto da 999 kWp su capannone logistico rientrano tutti nel perimetro dell’accesso diretto, con la stessa tariffa incentivante indipendentemente dalla taglia, purché si rimanga sotto il megawatt.

Le tariffe dell’accesso diretto: quanto vale l’incentivo
La delibera ARERA 339/2025/R/efr del 22 luglio 2025 ha fissato i prezzi di aggiudicazione per il FER X Transitorio. Sono i valori di riferimento operativi oggi, in attesa che l’ARERA emetta la nuova delibera tariffaria per il regime definitivo entro 90 giorni dall’entrata in vigore del decreto.
Fotovoltaico — 77 €/MWh come tariffa base, distinta nelle due componenti CAPEX (63 €/MWh) e OPEX (14 €/MWh). A questo valore si aggiungono le maggiorazioni geografiche:
- Centro Italia (Lazio, Marche, Toscana, Umbria, Abruzzo): +4 €/MWh → 81 €/MWh
- Nord Italia (Emilia-Romagna, Friuli-Venezia Giulia, Liguria, Lombardia, Piemonte, Trentino-Alto Adige, Valle d’Aosta, Veneto): +10 €/MWh → 87 €/MWh
- Sud Italia e Isole: nessuna maggiorazione → 77 €/MWh
Per gli impianti fotovoltaici realizzati in sostituzione di coperture in eternit o amianto, la tariffa viene corretta in aumento di 27 €/MWh: un incentivo aggiuntivo rilevante che premia la bonifica ambientale.
Eolico — 91 €/MWh come tariffa base, senza distinzione per taglia all’interno del range fino a 1 MW.
Idroelettrico — tariffe differenziate per classi di potenza e tipologia di intervento (nuova costruzione, potenziamento, rifacimento), con valori variabili. La delibera ARERA 339/2025 distingue sei classi specifiche.
Una cautela necessaria: queste tariffe si riferiscono al FER X Transitorio. Per il definitivo, l’ARERA emetterà una nuova delibera tariffaria entro 90 giorni dall’entrata in vigore. La struttura del meccanismo — accesso diretto, contratto per differenza ventennale, differenziazione geografica — è confermata; i valori numerici esatti potrebbero essere aggiornati. In sede di business plan, verificare sempre la delibera tariffaria vigente al momento della decisione.
Come funziona la tariffa nella pratica: il contratto per differenza
La tariffa non è un contributo a fondo perduto: è un contratto per differenza bidirezionale della durata di vent’anni. Il meccanismo funziona in modo semplice.
L’impianto vende la propria energia sul mercato al prezzo zonale orario. Il GSE calcola la differenza tra il prezzo di esercizio (fissato dalla delibera ARERA) e il prezzo di mercato. Se il prezzo di mercato è inferiore alla tariffa, il GSE eroga la differenza al produttore. Se il prezzo di mercato supera la tariffa, il produttore restituisce l’eccedenza al GSE.

Il risultato pratico è una stabilizzazione del ricavo su vent’anni, indipendente dalla volatilità dei prezzi all’ingrosso. Per un impianto da 500 kWp nel Centro Italia con produzione annua di 650 MWh, la tariffa di 81 €/MWh garantisce ricavi incentivati annui attorno a 52.650 euro per venti anni: un flusso prevedibile che rende il progetto finanziabile da qualsiasi istituto bancario.
Per gli impianti di potenza inferiore a 200 kW, il meccanismo è ulteriormente semplificato: il GSE ritira direttamente l’energia prodotta e la vende sul mercato, riconoscendo al produttore una tariffa omnicomprensiva. Non serve quindi alcuna struttura di vendita dell’energia — il GSE gestisce tutto.

La procedura di accesso: i passi da seguire
Passo 1 — Avvio lavori e comunicazione GSE. Il requisito fondamentale è che i lavori vengano avviati dopo l’entrata in vigore del decreto. Per il Transitorio, la data era il 28 febbraio 2025. Per il definitivo, la data di riferimento sarà quella di pubblicazione in Gazzetta Ufficiale. La comunicazione di avvio lavori va presentata tramite il Portale FERX, accessibile dall’Area Clienti del GSE. Non sono accettate comunicazioni via PEC o in formato cartaceo.
Passo 2 — Realizzazione dell’impianto. L’impianto deve entrare in esercizio entro 36 mesi dalla data di comunicazione di avvio lavori. In caso di ritardo, sono previste penalizzazioni progressive sulla tariffa; nei casi più gravi, la decadenza dal beneficio.
Passo 3 — Richiesta di accesso al meccanismo. Entro 90 giorni dalla data di entrata in esercizio registrata sul sistema GAUDI di Terna, il produttore presenta al GSE la richiesta di accesso al meccanismo incentivante, con tutta la documentazione richiesta.
Passo 4 — Avvio dell’erogazione. Il GSE verifica i requisiti e attiva il contratto per differenza. L’erogazione decorre dalla data di entrata in esercizio dell’impianto.

I requisiti tecnici e documentali da non sottovalutare
Questa è la parte che distingue le pratiche che vanno in porto da quelle che si fermano. La documentazione richiesta dal GSE è tecnica e precisa; un errore in questa fase — un titolo autorizzativo incompleto, una soluzione di connessione non accettata definitivamente, una dichiarazione di conformità mancante — blocca la procedura.

I requisiti minimi irrinunciabili sono:
Titolo autorizzativo valido. Per gli impianti fino a 1 MW la procedura tipica è la PAS (Procedura Abilitativa Semplificata), a condizione che l’impianto si trovi in area idonea ai sensi del D.Lgs. 199/2021 e non sussistano vincoli che richiedano l’Autorizzazione Unica. I tempi della PAS sono di 30 giorni in regime di silenzio-assenso; i tempi reali, con l’istruttoria e i chiarimenti, si attestano spesso tra i 45 e i 90 giorni. Avviare la PAS è il primo passo operativo da fare adesso, non dopo la pubblicazione del decreto.
Soluzione di connessione alla rete accettata definitivamente. Il preventivo di connessione di e-distribuzione o Terna — a seconda della tensione di connessione — deve essere accettato in via definitiva. I tempi di evasione del preventivo da parte del distributore variano tra 45 e 90 giorni dalla richiesta. È uno dei principali colli di bottiglia del processo: richiederlo in anticipo rispetto a tutte le altre pratiche è la scelta corretta.
Registrazione sul sistema GAUDI di Terna. L’impianto deve essere registrato nel sistema di gestione dell’anagrafica degli impianti di produzione. La registrazione avviene contestualmente all’entrata in esercizio.
Conformità al principio DNSH (Do No Significant Harm). Il progetto non deve arrecare danno significativo agli obiettivi ambientali dell’Unione Europea, come definito dal Regolamento UE 2020/852 (Tassonomia). In pratica, significa che la progettazione deve documentare l’assenza di impatti negativi su biodiversità, risorse idriche e suolo.

Per gli impianti su coperture in eternit o amianto, è richiesta la documentazione relativa alla rimozione integrale delle superfici contaminate secondo le previsioni delle Regole Operative del GSE.
I tre errori più frequenti che azzerano l’incentivo
Nel corso di trent’anni di attività ho visto ripetersi gli stessi errori. Li riporto in ordine di gravità.
Il primo è avviare i lavori prima della comunicazione al GSE. L’avvio lavori deve essere successivo all’entrata in vigore del decreto e deve essere comunicato al Portale FERX prima che i lavori fisici inizino. Un impianto i cui lavori risultano avviati prima della comunicazione viene escluso dal meccanismo, senza possibilità di sanatoria.
Il secondo è presentare una soluzione di connessione non ancora accettata definitivamente. La proposta di connessione e la sua accettazione sono due atti distinti con tempistiche diverse. Molti operatori confondono la proposta — che il distributore emette entro 45 giorni dalla richiesta — con l’accettazione definitiva, che richiede un atto formale dell’imprenditore con pagamento del corrispettivo.
Il terzo è sottovalutare i tempi dell’iter autorizzativo. Chi avvia la PAS dopo la pubblicazione del decreto definitivo e si aspetta di partecipare alle prime procedure ha quasi certamente sbagliato i tempi. L’iter autorizzativo va avviato adesso, in parallelo con la valutazione di fattibilità, non in sequenza dopo di essa.

Accesso diretto vs aste competitive: quando conviene restare sotto 1 MW
La soglia di 1 MW non è solo un limite normativo: è uno spartiacque strategico. Gli impianti che superano il megawatt entrano nel perimetro delle aste competitive, dove la tariffa non è garantita ma si aggiudica attraverso un ribasso sulla tariffa base. Per un imprenditore o un’azienda agricola che non ha struttura e competenze da sviluppatore, le aste rappresentano una complessità sproporzionata.
Restare sotto 1 MW con l’accesso diretto offre tre vantaggi concreti. Il primo è la certezza tariffaria: il prezzo è noto prima ancora di avviare i lavori, il che rende il business plan bancabile fin dall’inizio. Il secondo è la semplicità procedurale: nessuna cauzione provvisoria da versare, nessuna offerta al ribasso da costruire, nessuna graduatoria da scalare. Il terzo è la flessibilità temporale: non ci sono finestre di asta con scadenze rigide; l’accesso è continuo fino all’esaurimento del contingente.
Il limite è uno solo: il contingente di 10 GW previsto dal definitivo per l’accesso diretto è vasto, ma non illimitato. Chi prima avvia e completa l’impianto, prima consolida il proprio contratto per differenza. Chi aspetta rischia di trovare il contingente esaurito o la delibera tariffaria meno favorevole.
FAQ — Le domande operative
Un impianto da 999 kWp può accedere direttamente o deve partecipare alle aste?
Può accedere direttamente. La soglia è 1 MW di potenza nominale: un impianto da 999 kWp rientra nell’accesso diretto a tutti gli effetti.
Quanto tempo passa tra la comunicazione di avvio lavori e l’inizio dell’erogazione dell’incentivo?
Dipende dai tempi di costruzione e di entrata in esercizio. Dalla comunicazione di avvio lavori, l’impianto deve entrare in esercizio entro 36 mesi. Entro 90 giorni dall’entrata in esercizio si presenta la richiesta al GSE. Il GSE verifica i requisiti e attiva il contratto. In uno scenario standard, dalla comunicazione di avvio lavori all’erogazione del primo incentivo passano tra 6 e 18 mesi, a seconda della taglia e della complessità dell’impianto.
L’accesso diretto FER X è cumulabile con Transizione 5.0?
La cumulabilità è consentita a condizione che i due incentivi non coprano le stesse voci di costo. In caso di cumulo, il valore del contratto per differenza viene ridotto in proporzione per evitare la sovra-compensazione. La valutazione va effettuata caso per caso in sede di business plan: è uno dei punti più delicati e richiede un’analisi tecnica puntuale.
Serve un tecnico abilitato per presentare la domanda?
La documentazione tecnica richiesta — relazione di progetto, dichiarazioni di conformità, scheda tecnica dell’impianto — deve essere firmata da un tecnico abilitato iscritto al relativo Ordine professionale. La PAS richiede sempre la firma di un professionista. La comunicazione al GSE può essere presentata dall’imprenditore, ma la documentazione allegata è tecnica.
Cosa succede se il prezzo di mercato scende sotto zero?
Il meccanismo prevede la sospensione dell’erogazione dell’incentivo nei periodi in cui il prezzo di mercato è nullo o negativo per gli impianti che non partecipano al Mercato di Bilanciamento e Ridispacciamento (MBR). La partecipazione al MBR — tramite un Balancing Service Provider — è facoltativa ma consente di evitare questa sospensione e di accedere a ricavi aggiuntivi dai servizi di dispacciamento.
Conclusione
L’accesso diretto sotto 1 MW è la strada più rapida, più semplice e più prevedibile per accedere agli incentivi FER X. La tariffa è certa, il contratto dura vent’anni, la procedura non richiede di competere in asta. Per le PMI e le aziende agricole che stanno valutando un impianto fotovoltaico, eolico o idroelettrico, è il meccanismo più adatto alla loro scala di investimento.
La variabile critica è una sola: il tempo. L’iter autorizzativo richiede tra i 45 e i 90 giorni per la PAS, la soluzione di connessione richiede altri 45-90 giorni, la costruzione richiede i suoi mesi. Chi avvia oggi accumula un vantaggio temporale che non può essere recuperato da chi aspetta la pubblicazione in Gazzetta Ufficiale.
Per approfondire il quadro normativo completo del Decreto FER X — dal meccanismo del contratto per differenza all’analisi finanziaria, dalle aste competitive all’iter autorizzativo per i grandi impianti — rimando alla Guida Definitiva al Decreto FER X. Per il confronto dettagliato tra il FER X Transitorio e il regime definitivo approvato a giugno 2026, leggi FER X Definitivo 2026: cosa cambia dal Transitorio.
Il tuo impianto sotto 1 MW è pronto per il FER X? Valutare la fattibilità tecnica ed economica, verificare l’iter autorizzativo corretto e strutturare il business plan bancabile sono i tre passi da fare adesso, prima ancora che il decreto sia in Gazzetta. Con trent’anni di esperienza nella progettazione di impianti rinnovabili e nell’accesso agli incentivi, posso accompagnarti in ogni fase. Prenota una consulenza su TidyCal e valutaimo insieme le opportunità concrete per il tuo progetto.
